Tính tới ngày 02/11/2018, Đơn vị thi công Cơ sở Nam thành phố - UEH đã hoàn thành các hạng mục sau:
Nhà Hành chính - Hiệu bộ:
|
|
|
|
|
|
Nhà Giảng đường:
- Gia công, lắp dựng cốt thép, cốp pha, đổ bê tông cột tầng 2 (Trục 1-4/A-L) đạt 100%
- Gia công, lắp dựng cốp pha, cốt thép, đổ bê tông dầm sàn tầng 2 nhà cầu (Trục 4-8/H-L) đạt 100%
- Gia công, lắp dựng cốp pha, cốt thép, đổ bê tông dầm sàn tầng 3 nhà cầu (Trục 4-8/A-C) đạt 100%

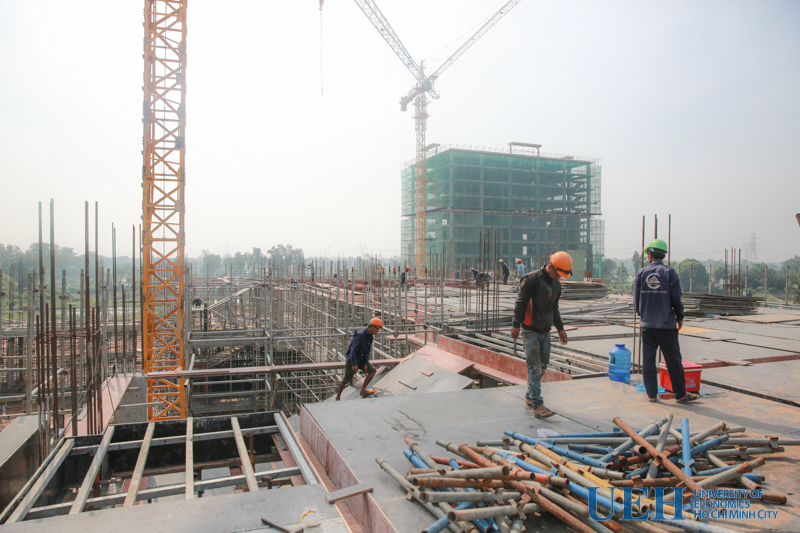

- Gia công, lắp dựng cốp pha, dầm sàn tầng 3 (Trục 1-4/A-L) đạt 50%
- Trát tường trong nhà tầng 2 (Trục 9-12/A-L) đạt 90%
- Trát tường trong nhà tầng 3 (Trục 9-12/A-L) đạt 40%

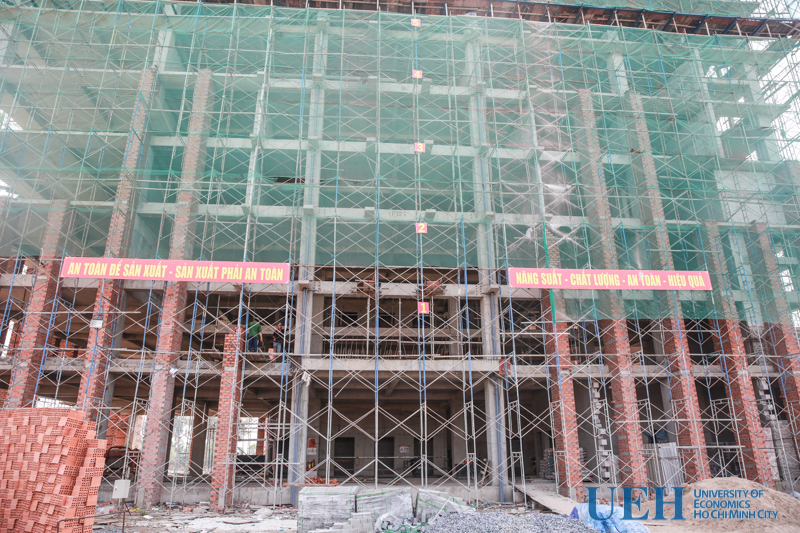

- Xây tường bao, tường WC tầng 4 đạt 50%
Nhìn chung về tiến độ thi công Nhà Hành chính – Hiệu bộ; Nhà Giảng đường đạt yêu cầu, thi công đảm bảo chất lượng, đúng kỹ thuật, mỹ thuật theo hồ sơ thiết kế được duyệt.

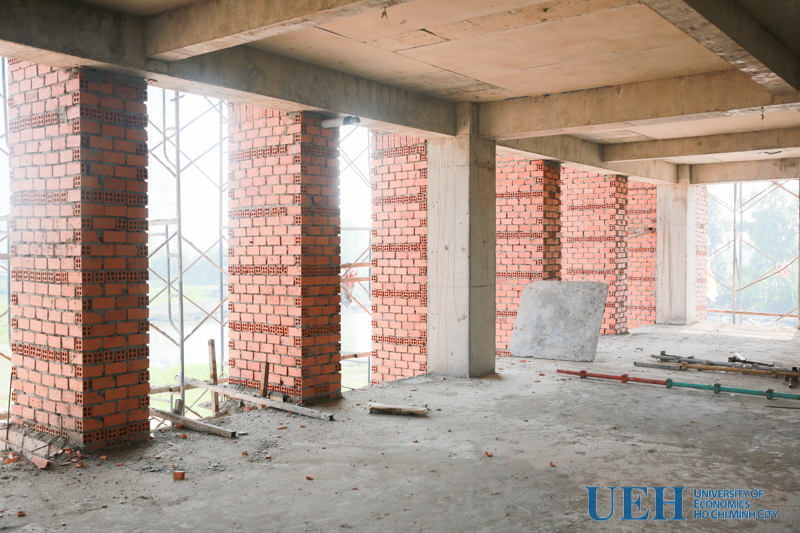

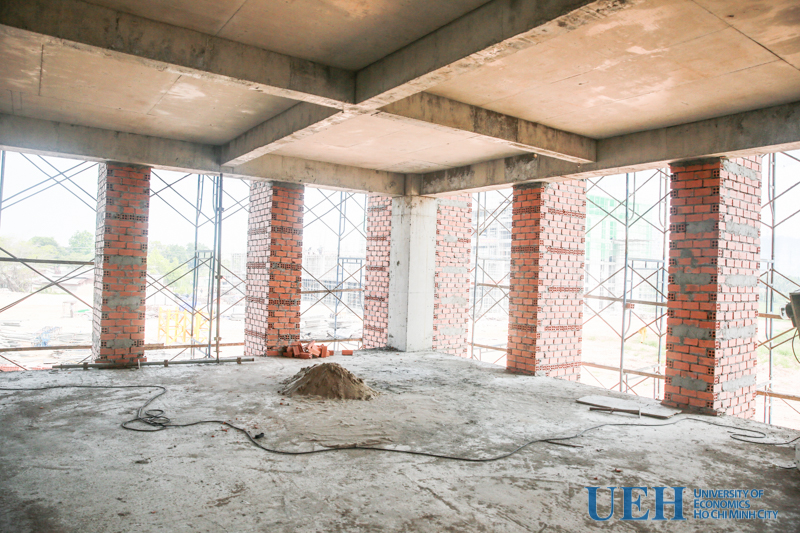

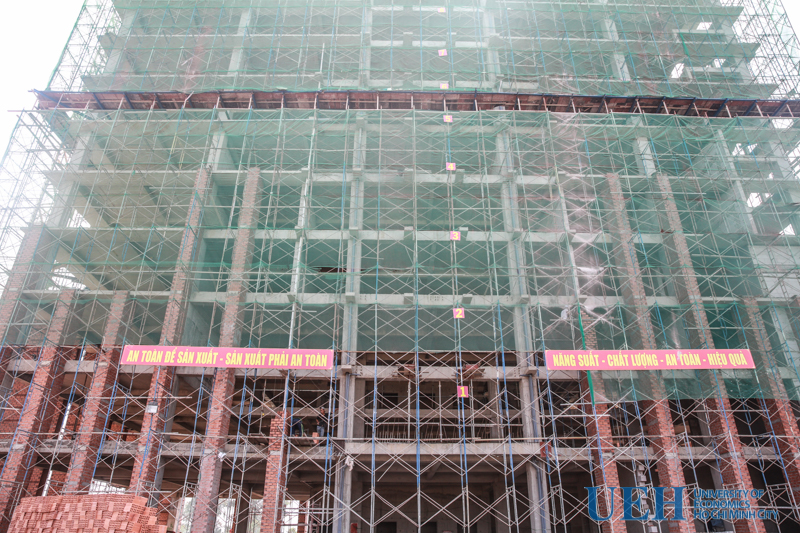

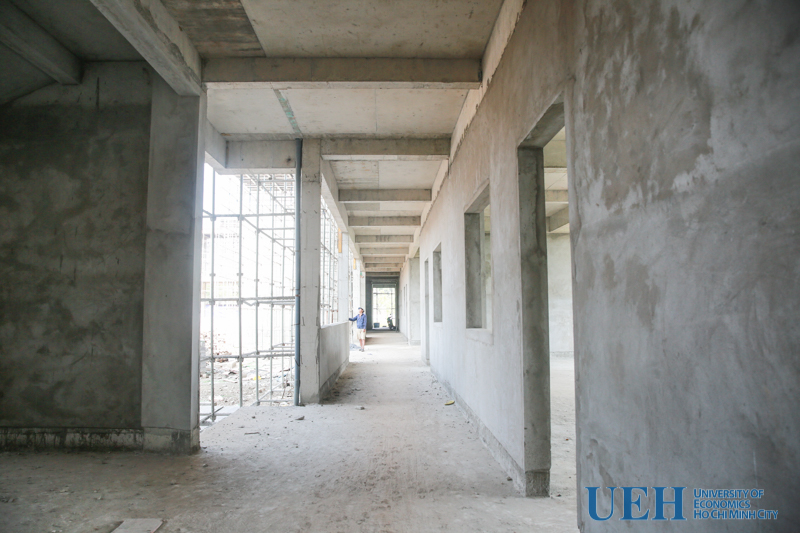

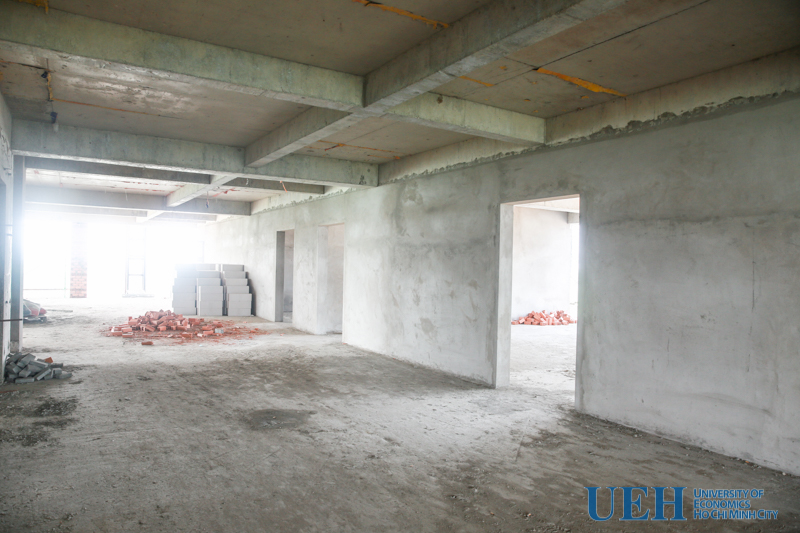

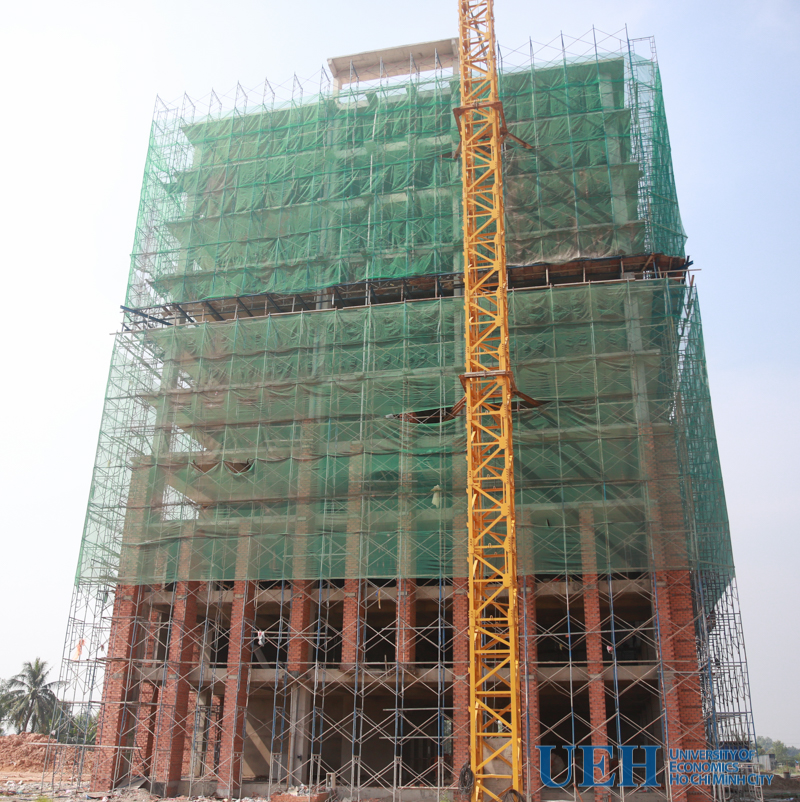

Một số hình ảnh khác tại công trường:

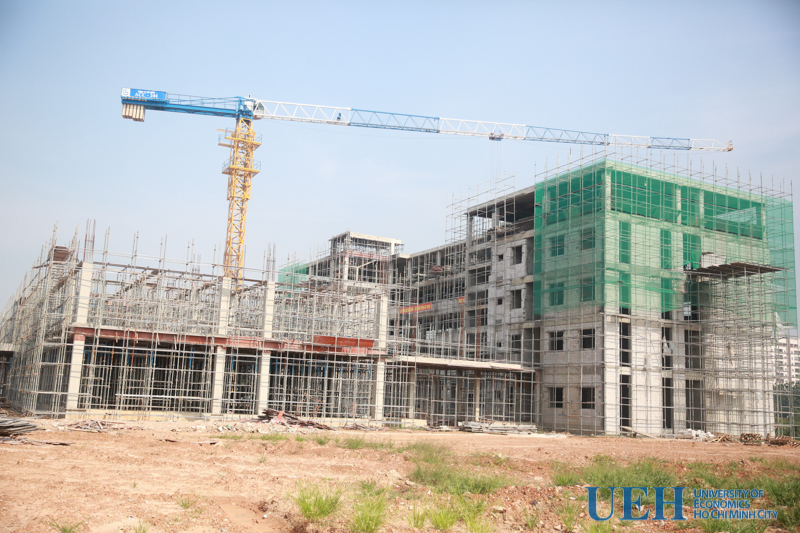

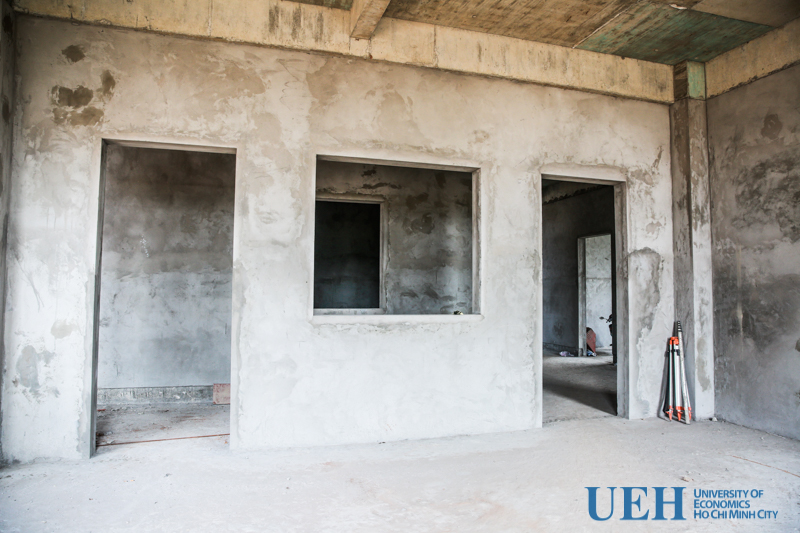

Nhà Hành chính - Hiệu bộ nhìn từ mặt trước

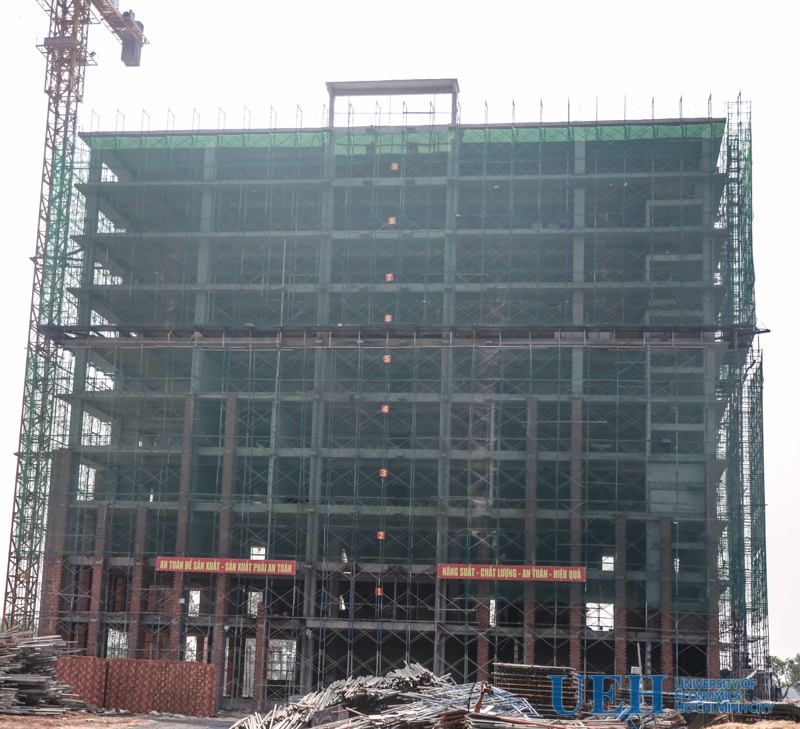

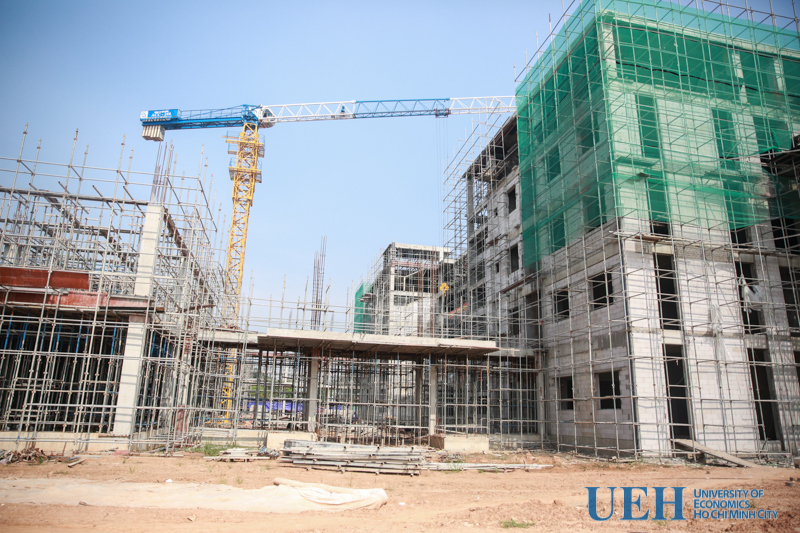

Nhà Giảng đường nhìn từ nhà Hành chính - Hiệu bộ

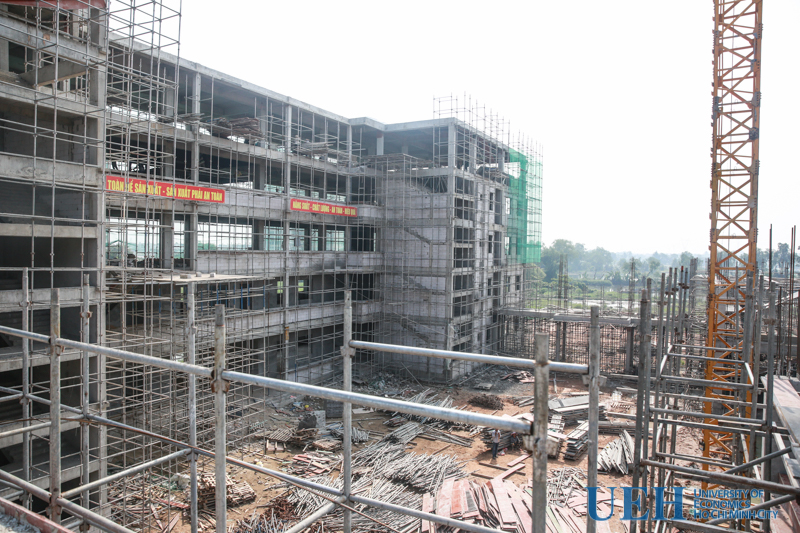

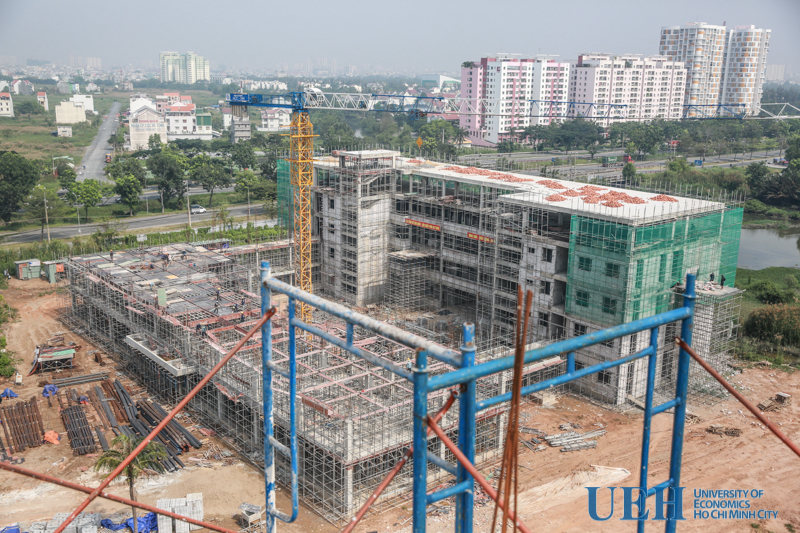

Góc chụp tổng quan Nhà Hành chính- Hiệu bộ và Nhà Giảng đường
Tin, ảnh: Phòng Truyền thông và quan hệ công chúng
