- Công việc đã thực hiện trong tháng 5
STT |
Nhà hiệu bộ |
Khối lượng thi công |
Tỷ lệ theo % |
1 |
Lát nền nhà tầng 1, 2, 3, tum |
2565 m2 |
100% |
2 |
Lát gạch lá nem sàn mái, mái tum |
890 m2 |
100% |
3 |
Chống thấm nền nhà vệ sinh tầng 2 đến tầng 6 |
285 m2 |
100% |
4 |
Ốp, lát nhà WC tầng 5 đến tầng 9 |
1476 m2 |
100% |
5 |
Lắp đặt đá cầu thang bộ tầng 6 đến mái |
190 m2 |
90% |
6 |
Ép cừ lasen bể nước |
1395md |
100% |
7 |
Lắp đặt hệ khung giằng bể nước |
99 md |
100% |
8 |
Lắp đặt khung đố nhôm mặt dựng |
|
60% |
9 |
Lắp đặt máng cáp tầng 5, 6, 7 |
|
50% |
10 |
Lắp đặt ống, dây điện tầng 3 đến 6 |
|
70% |
11 |
Lắp đặt ống, dây điện tầng 2
|
|
60% |
II |
Nhà giảng đường |
|
|
1 |
Lát nền tầng 2 đến tum (Trục 9-12/A-L) |
3660 m2 |
100% |
2 |
Lát nền tầng 3 đến tum (Trục 1-4/A-L) |
2780 m2 |
100% |
3 |
Lắp đặt đá cầu thang bộ trục 1-12/A-L |
432 m2 |
100% |
4 |
Ốp tường nhà WC tầng 2,3,4,5 (Trục 1-12/A-L) |
756 m2 |
80% |
5 |
Chống thấm mái, sàn vệ sinh trục 1-12/A-L |
645 m2 |
100% |
6 |
Chống thấm nền nhà cầu nối trục 4-9/A-L |
220 m2 |
40% |
7 |
Bả tường trong nhà lớp 2 tầng 3 đến mái (Trục 1-12/A-L) |
27852 m2 |
90% |
8 |
Lắp đặt ống, đi dây điện tầng 2 đến tum (Trục 1-12/A-L) |
|
90% |
Công việc đã thực hiện trong tháng 6
I |
Nhà hiệu bộ |
|
|
1 |
Lát nền nhà tầng trệt |
470 m2 |
60% |
2 |
Ốp, lát nhà WC tầng trệt đến tầng 4 |
915 m2 |
100% |
3 |
Lắp đặt đá cầu thang bộ tầng 1 đến mái |
410 m2 |
100% |
4 |
Lắp đặt khung nhôm kính mặt dựng |
1850 m2 |
80% |
5 |
Đào móng, đổ bê lót bể nước, bể phốt |
510 m3 |
100% |
6 |
Gia công lắp dựng cốt thép, cốp pha, đổ bê tông đáy bể nước |
30,5 m3 |
100% |
7 |
Gia công lắp dựng cốt thép, cốp pha, đổ bê tông thành bể nước |
28,5 m3 |
50% |
8 |
Lắp đặt ống, dây điện tầng trệt đến 7 |
|
90% |
II |
Nhà giảng đường |
|
|
1 |
Lát nền tầng 1 (Trục 9-12/A-L) |
995 m2 |
100% |
2 |
Lát nền tầng 1, 2 (Trục 1-4/A-L) |
1990 m2 |
100% |
3 |
Chống thấm nền nhà cầu nối |
550 m2 |
100% |
4 |
Lát nền nhà cầu nối tầng 5 |
105 m2 |
100% |
5 |
Ốp nhà WC tầng 1 đến 5 (Trục 1-12/A-L) |
880 m2 |
100% |
6 |
Cán nền mái trục (1-12/A-L) |
2100 m2 |
100% |
7 |
Bả tường trong nhà lớp 2 |
6850 m2 |
80% |
8 |
Lắp đặt ống, đi dây điện tầng 1 đến tum (Trục 1-12/A-L) |
|
90% |

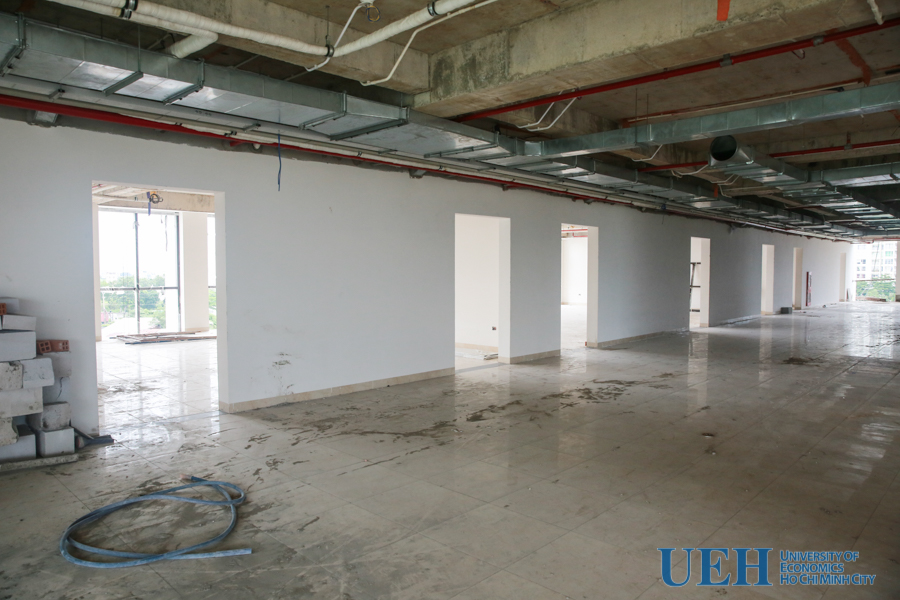

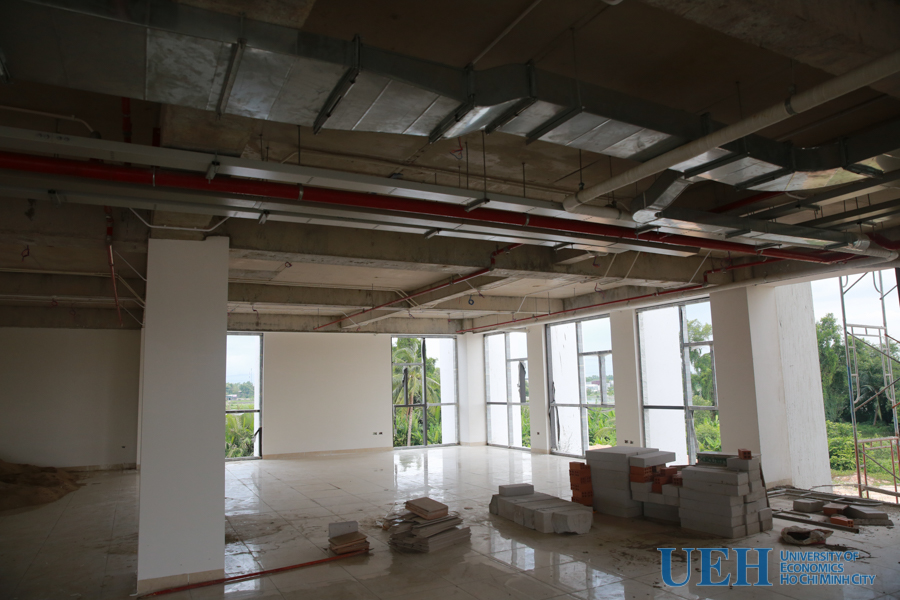

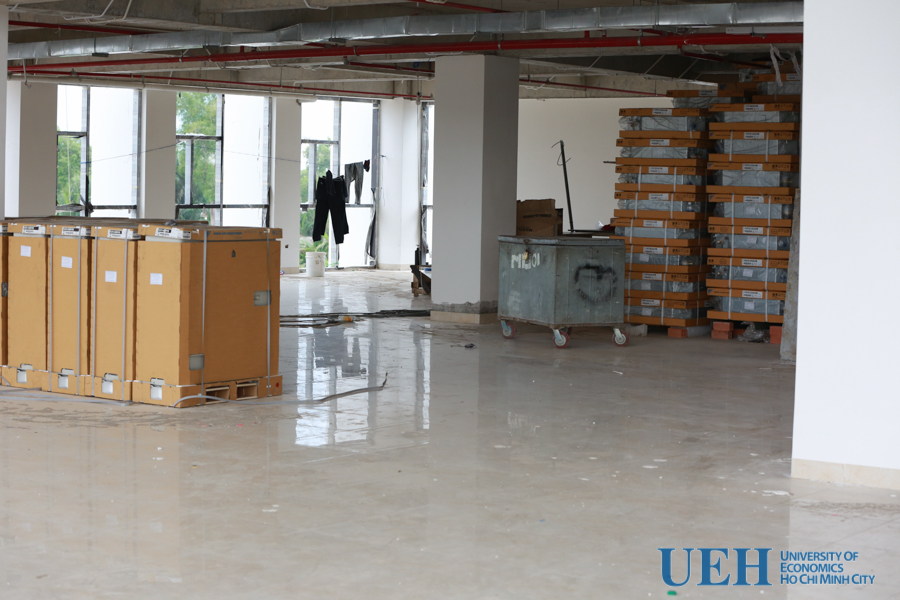

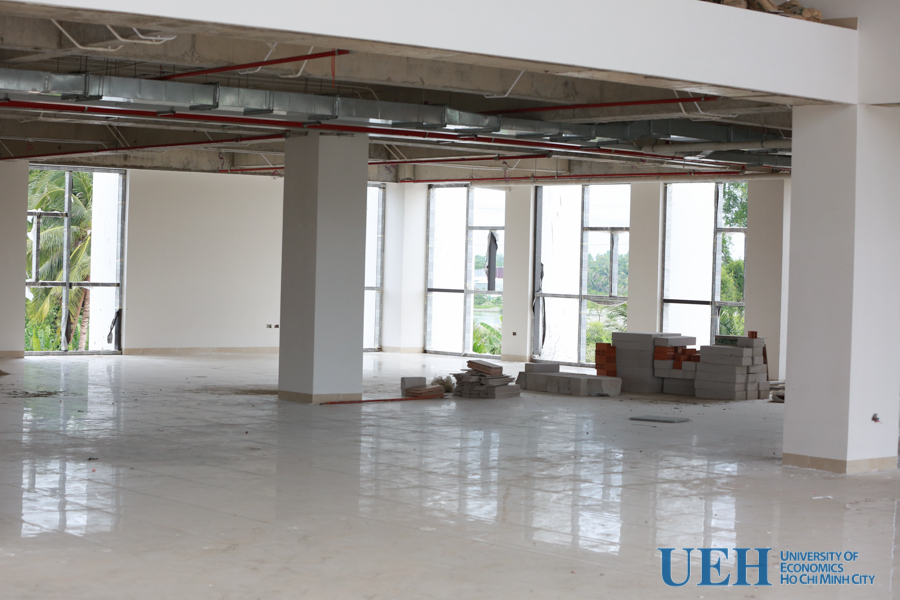

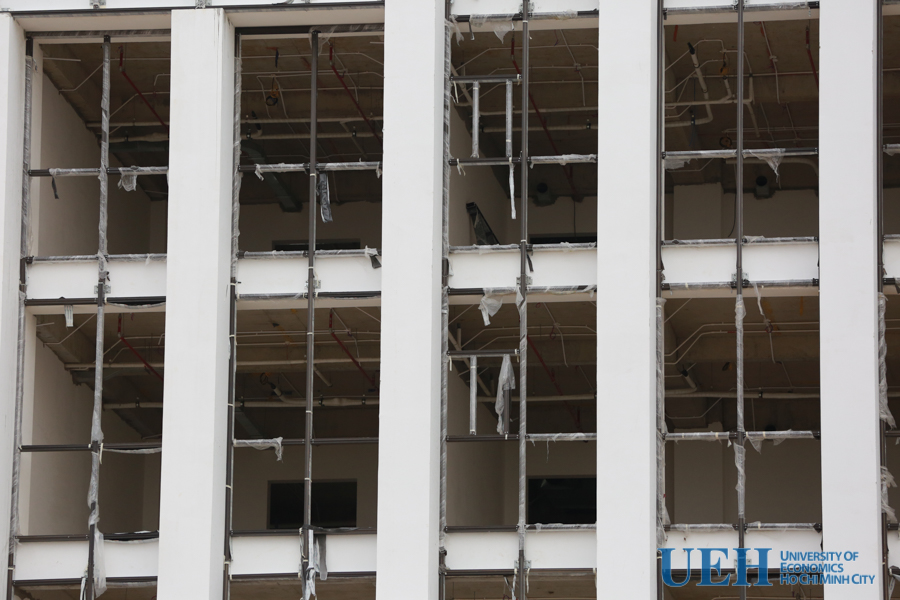

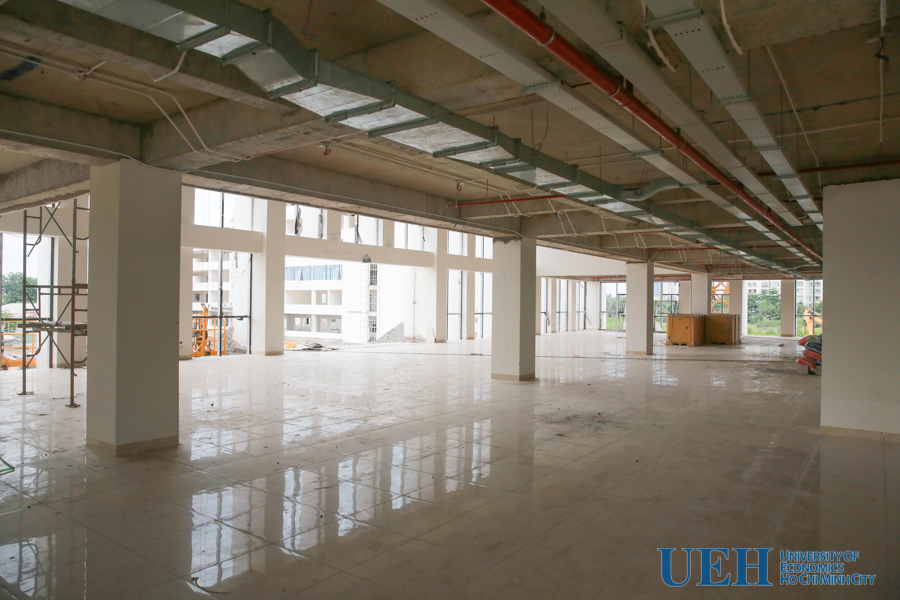

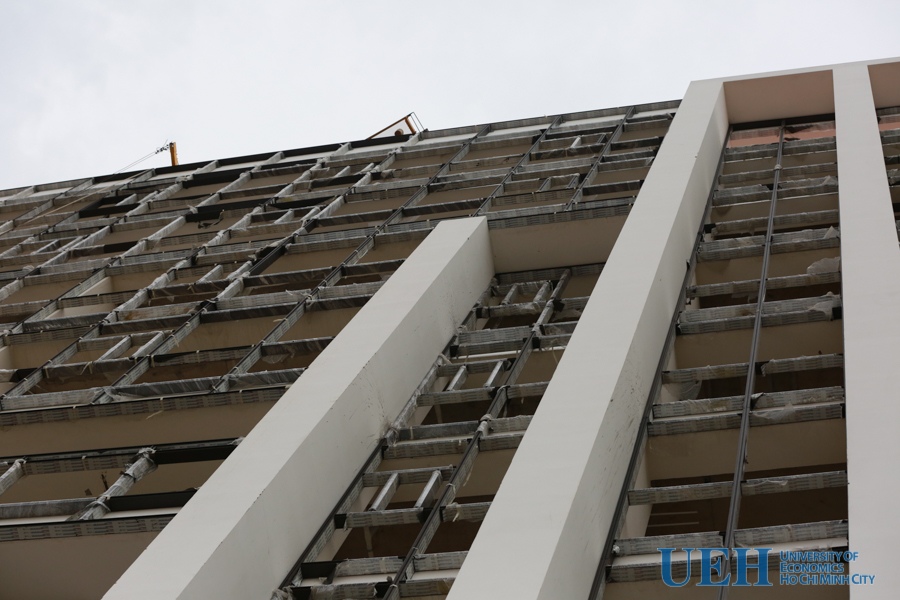

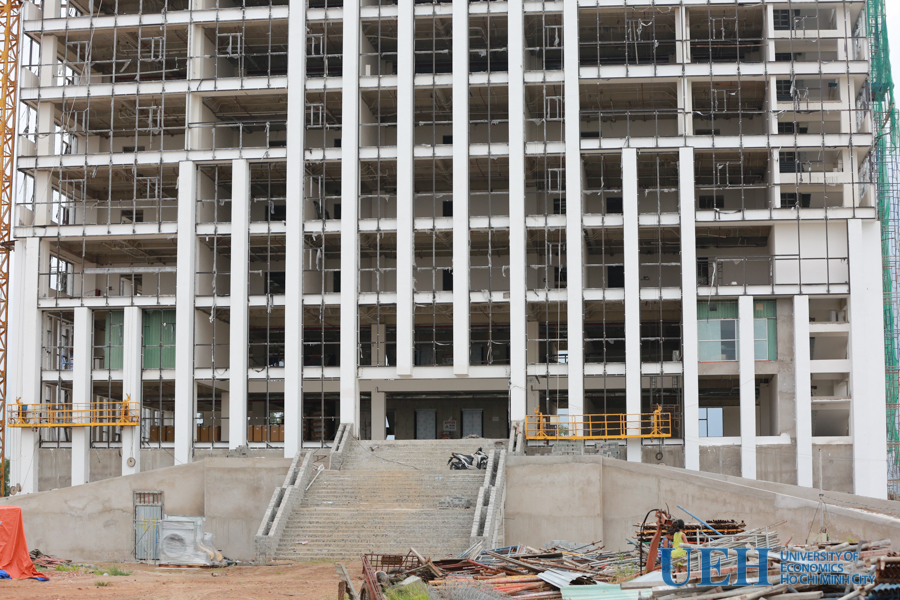

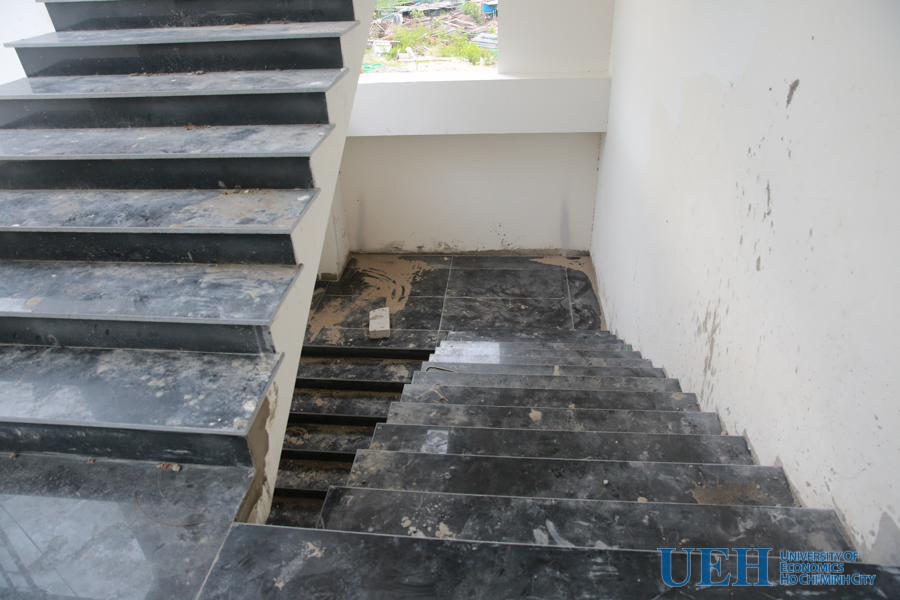

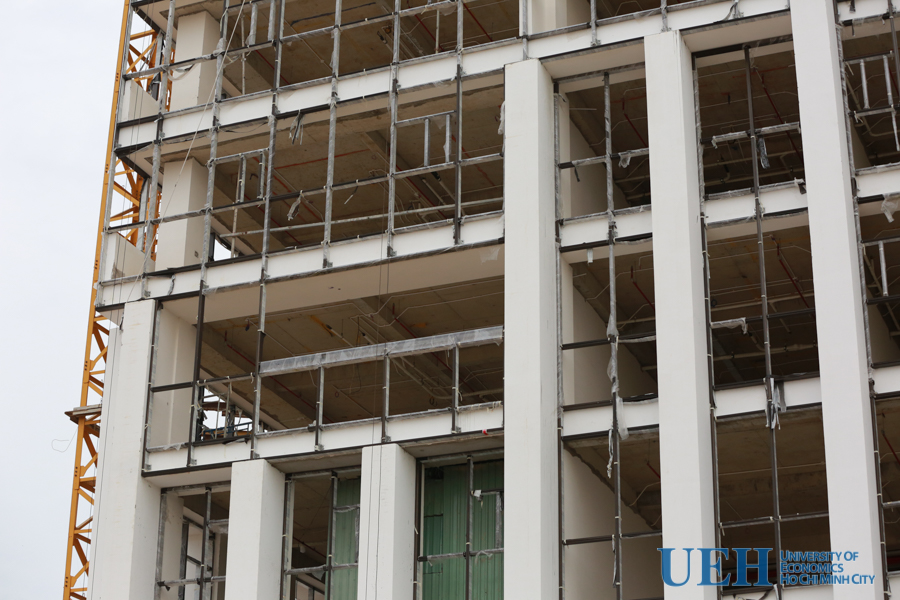

Một số hình ảnh các hạng mục tại tòa nhà Hành chính - Hiệu bộ

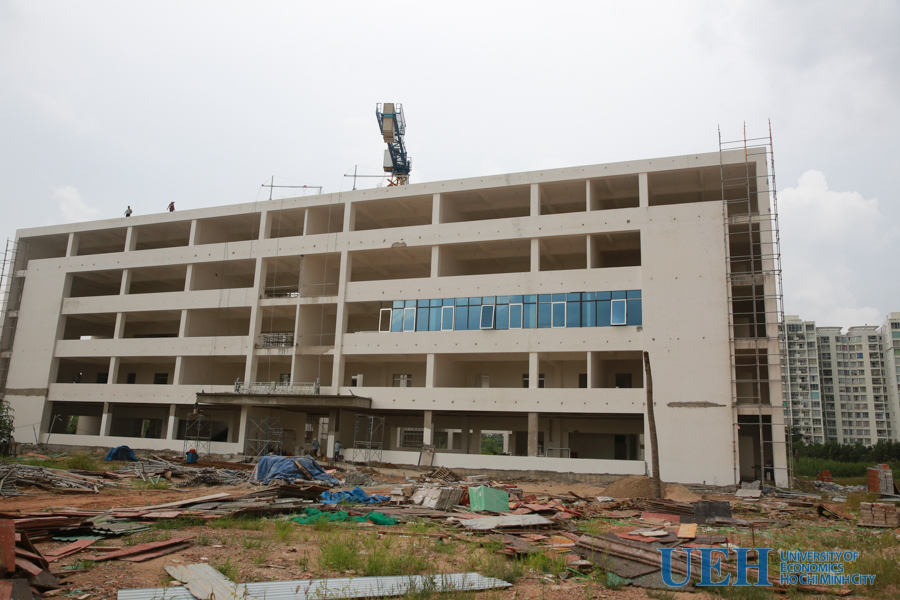

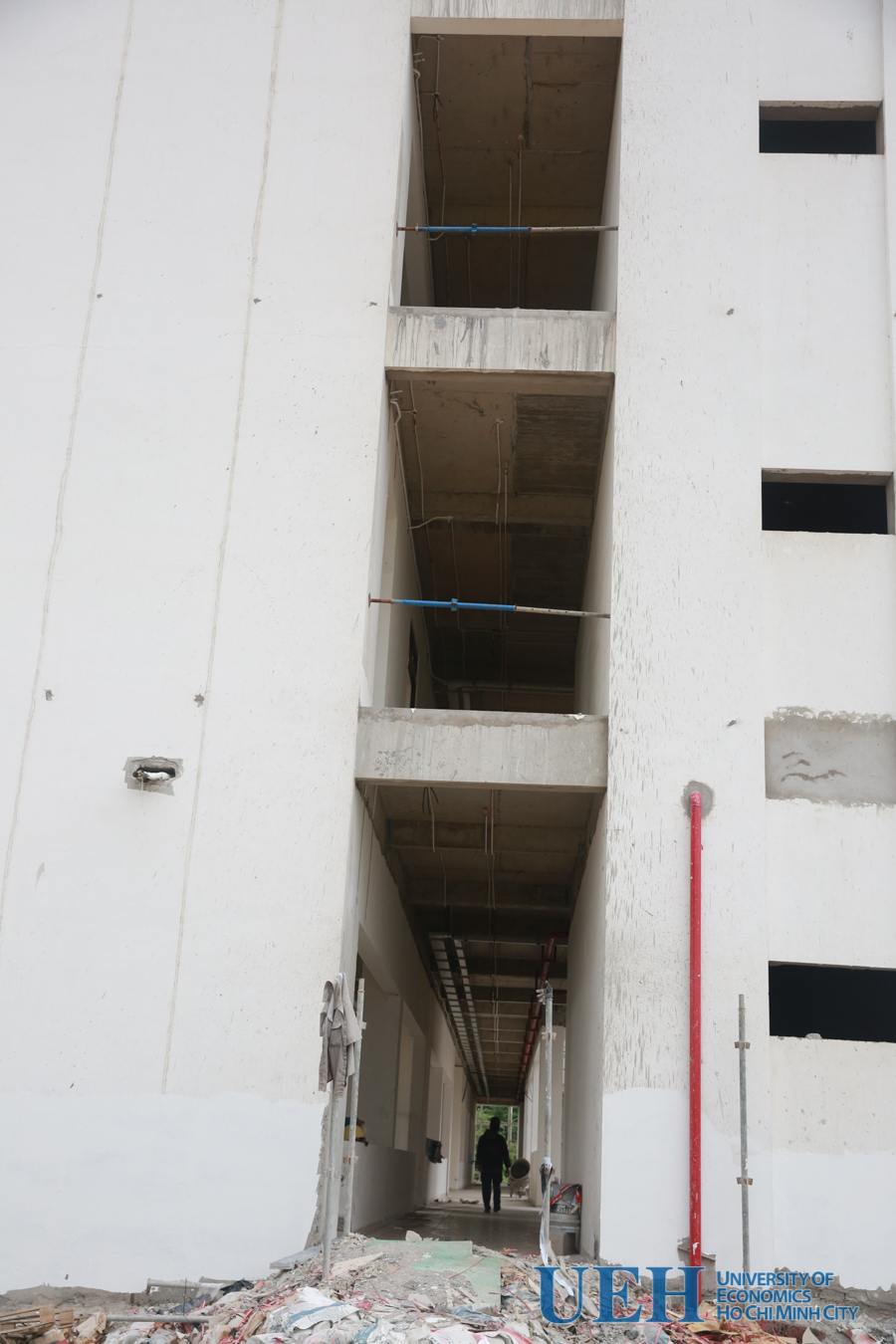

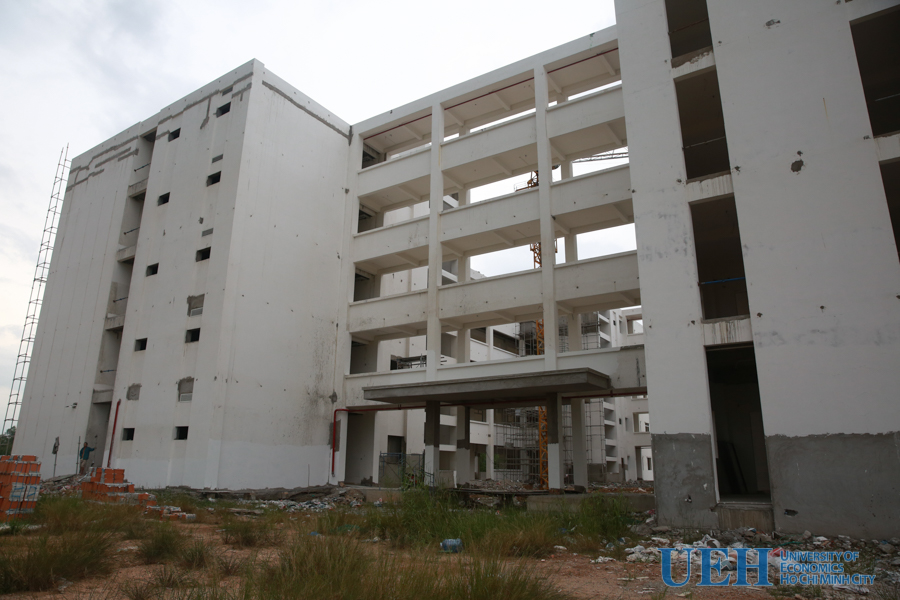

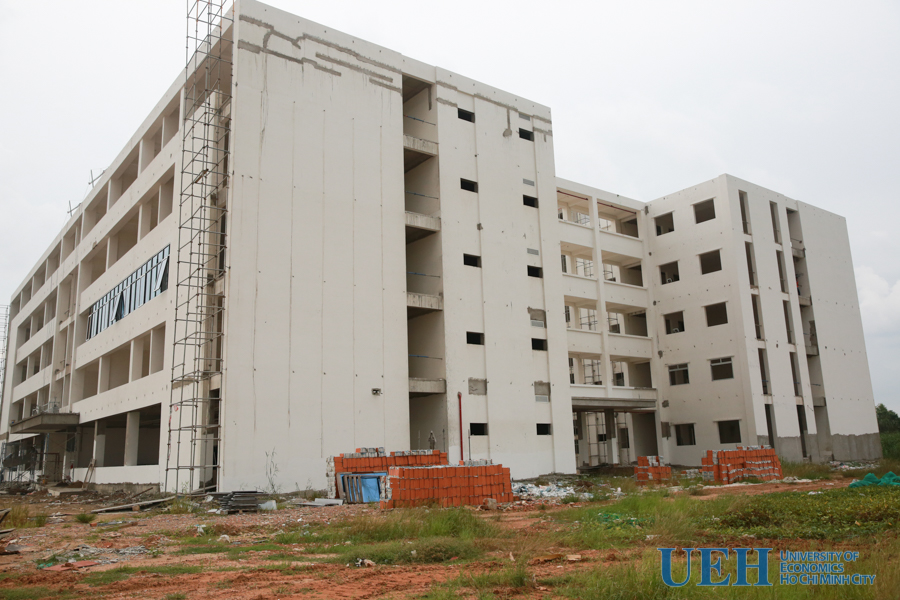

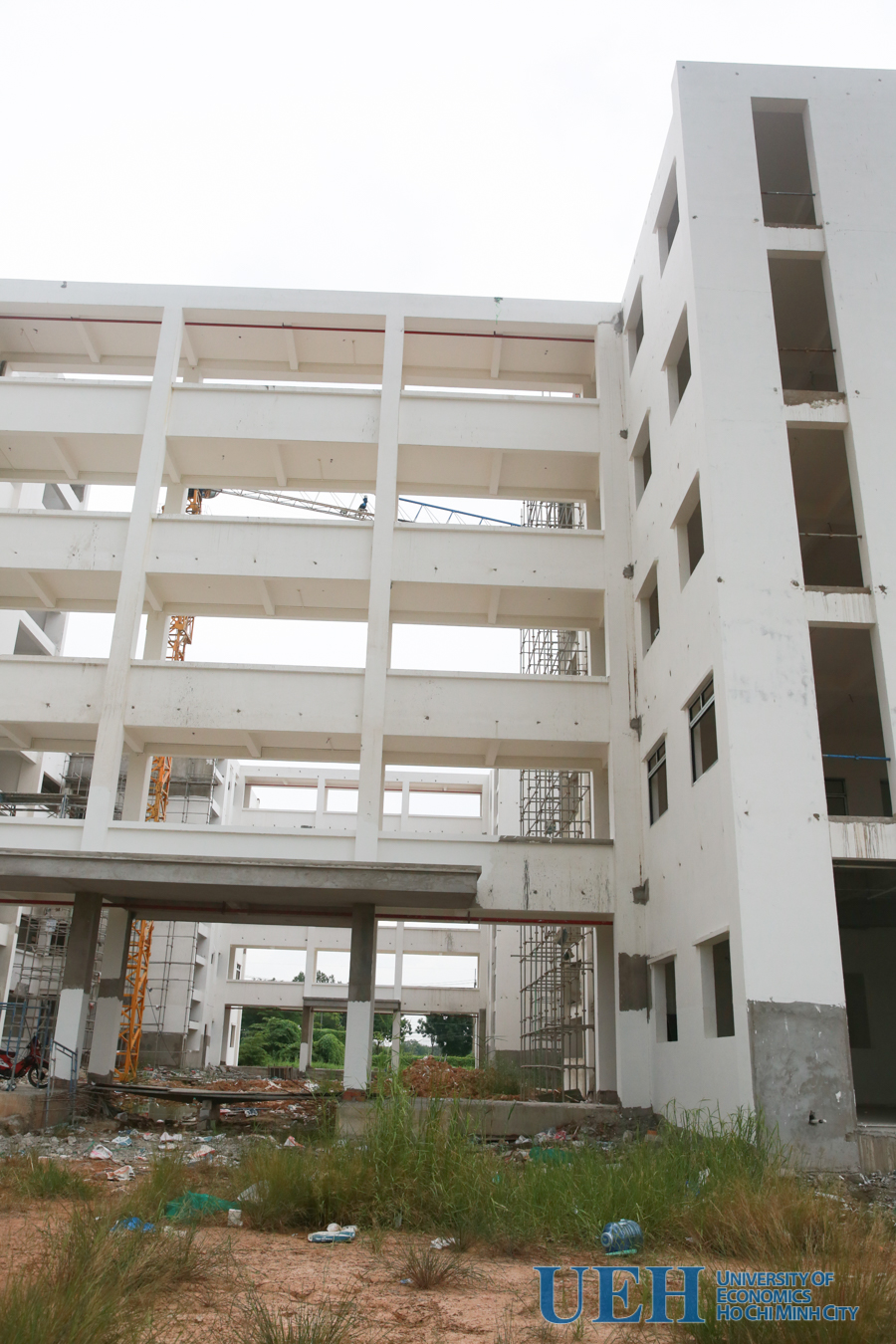

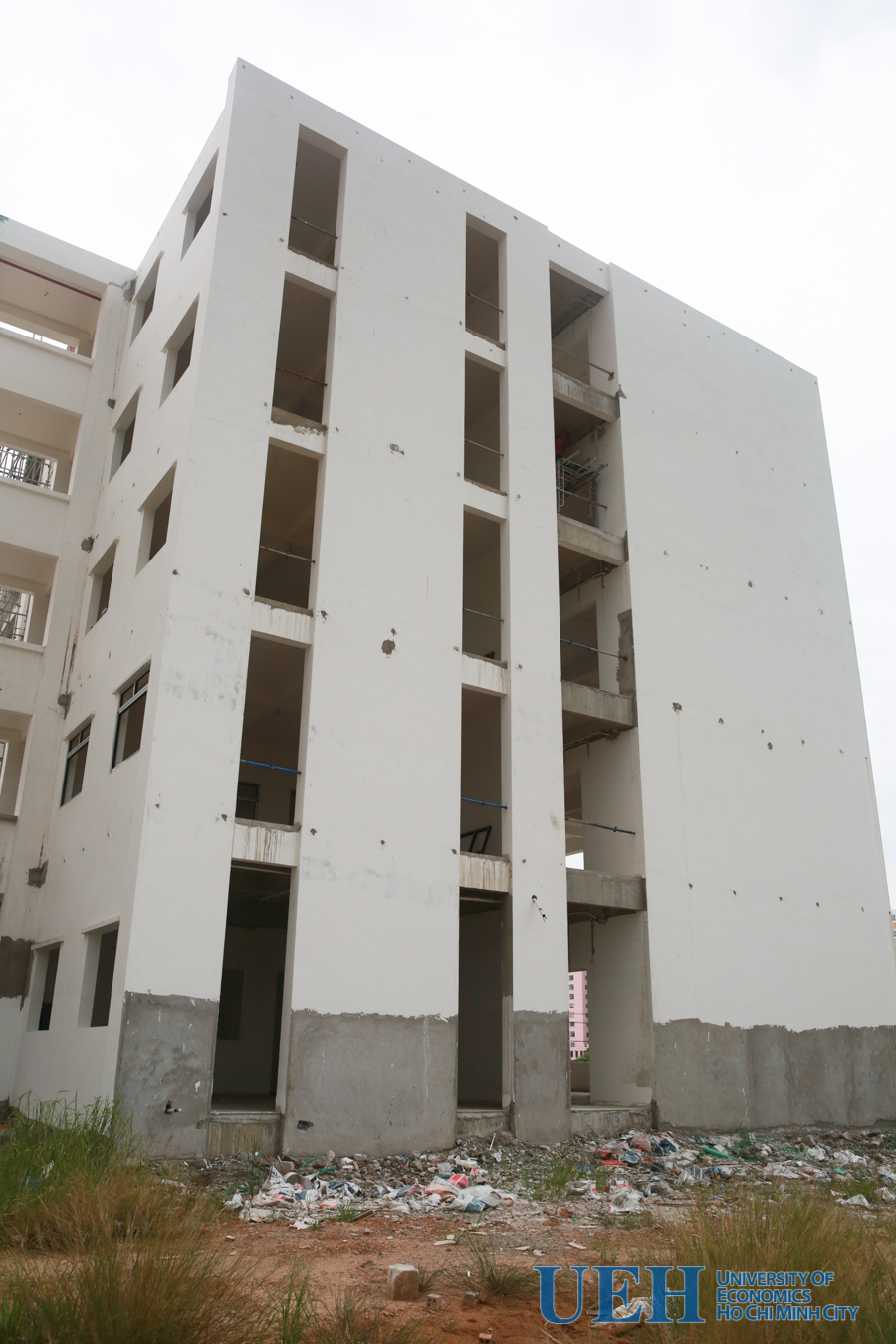

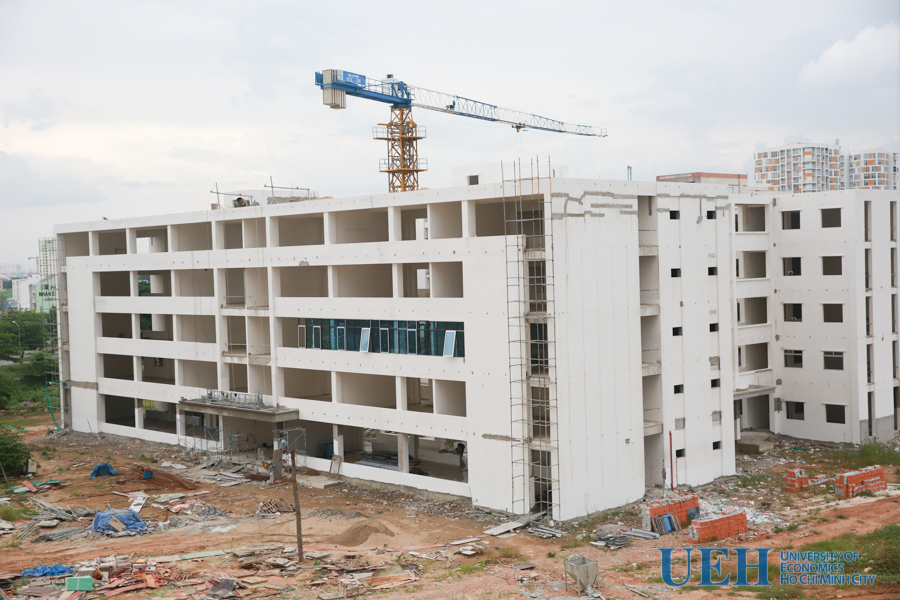

Một số hình ảnh Tòa nhà Khối giảng đường

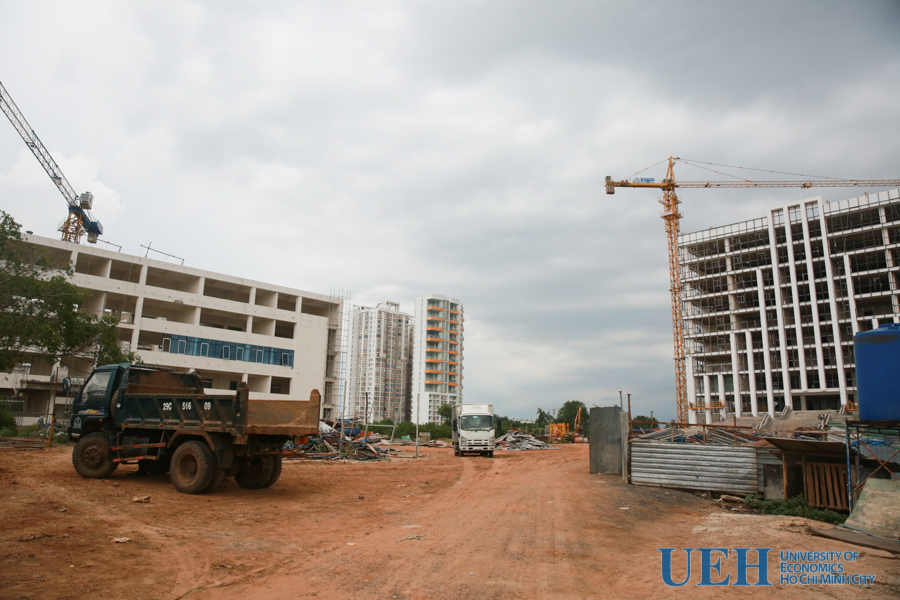

Hình ảnh tổng quan
Tin, ảnh: Phòng Tài chính - Kế toán, Phòng Truyền thông và quan hệ công chúng
