Tính đến thời điểm ngày 30/9/2018, Đơn vị thi công Cơ sở B - UEH đã hoàn thành các hạng mục sau:

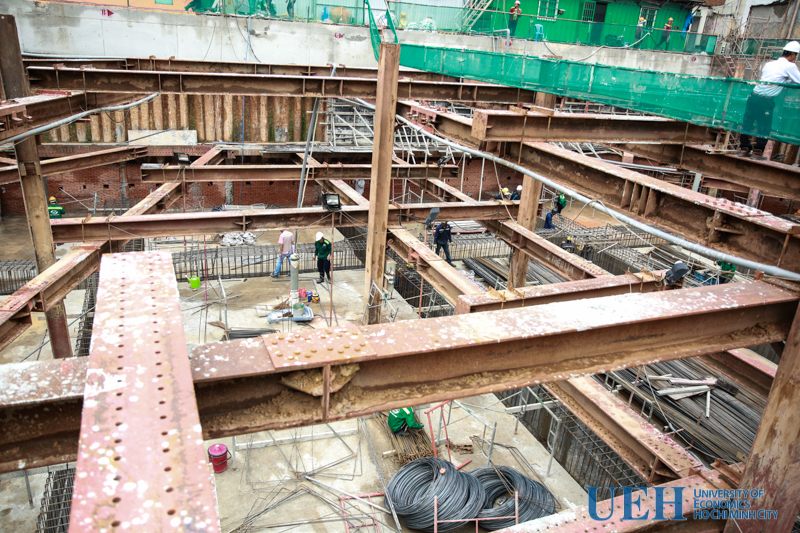

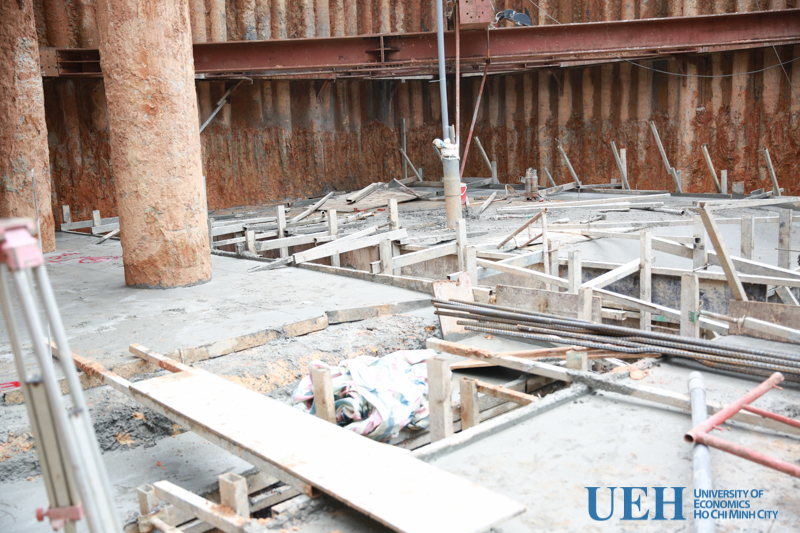

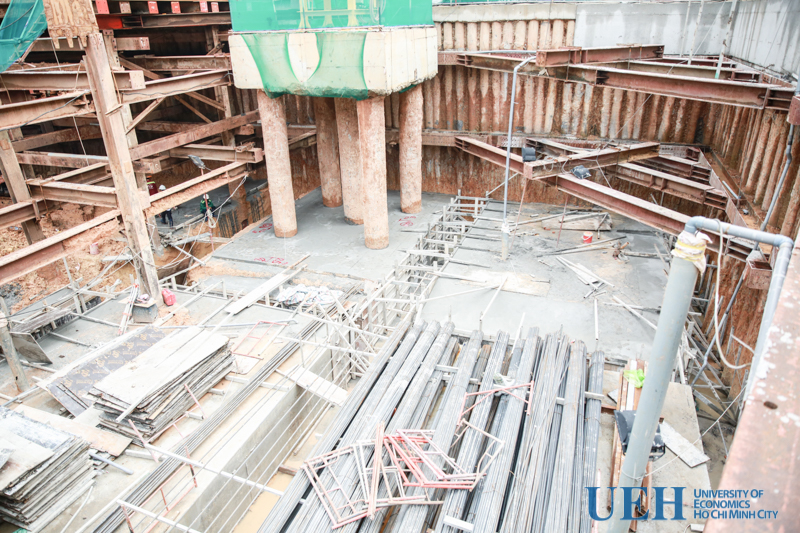

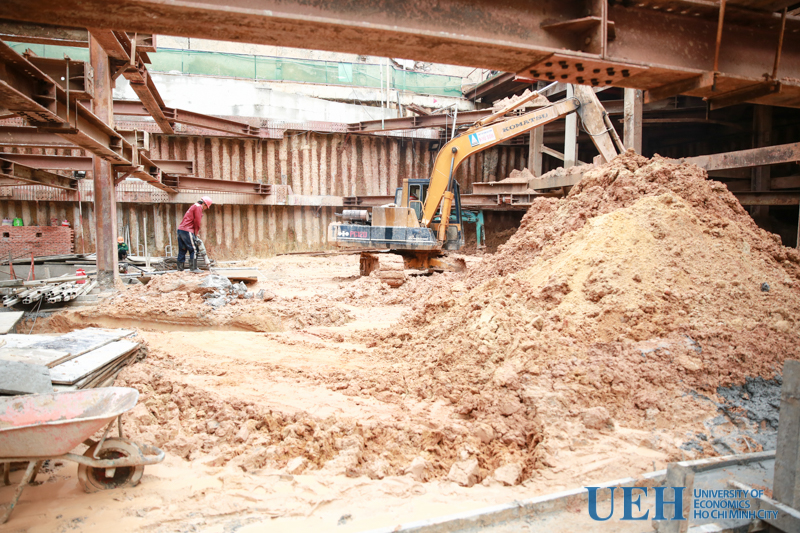

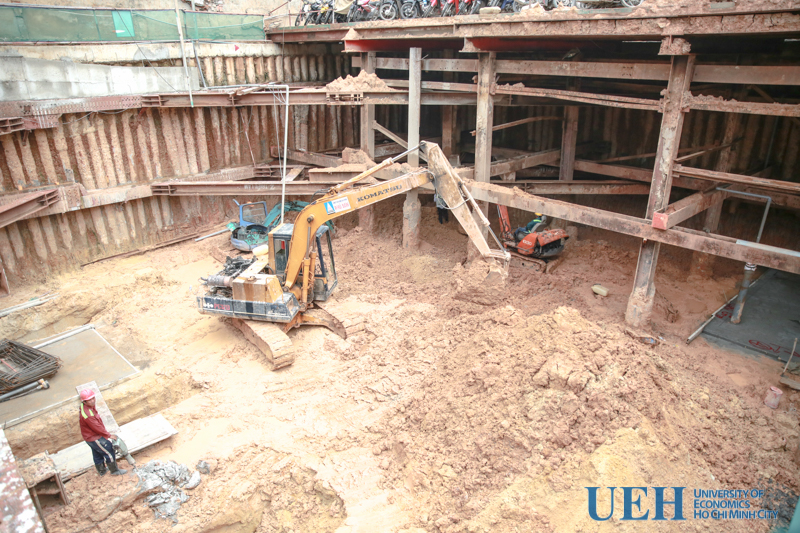

  • Đã thi công xong công tác đào và vận chuyển đất đến cote -7,450 (cote đáy móng bè) tại các zone 1, 2, 3. Còn lại zone 4 đang thi công đào đất tại khu vực sàn đạo, khối lượng đất đào đến thời điểm này khoảng 22.516m3 đạt 95% khối lượng tổng.

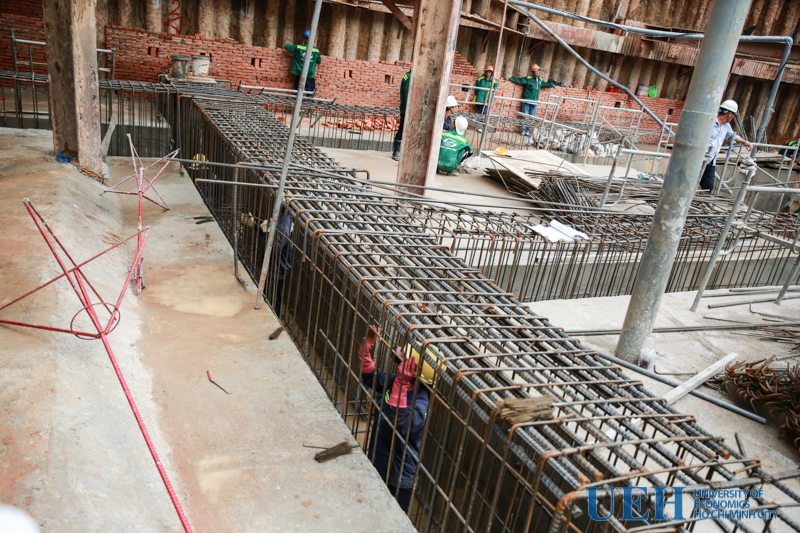

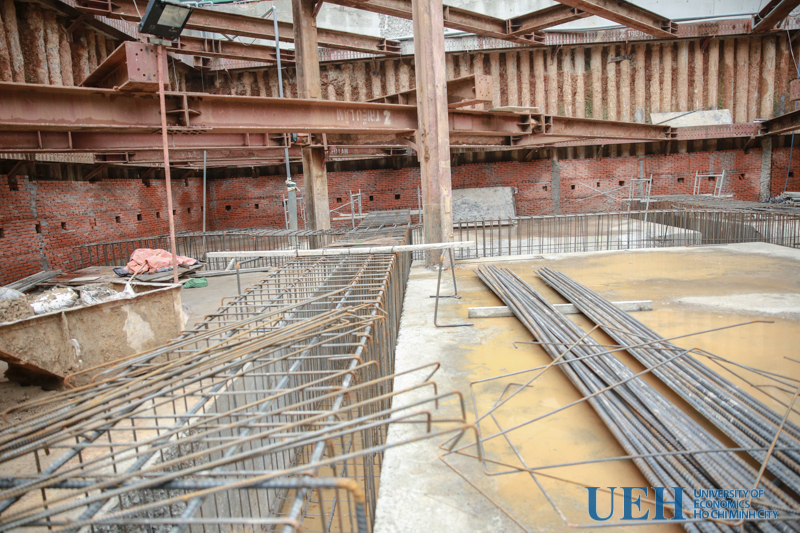

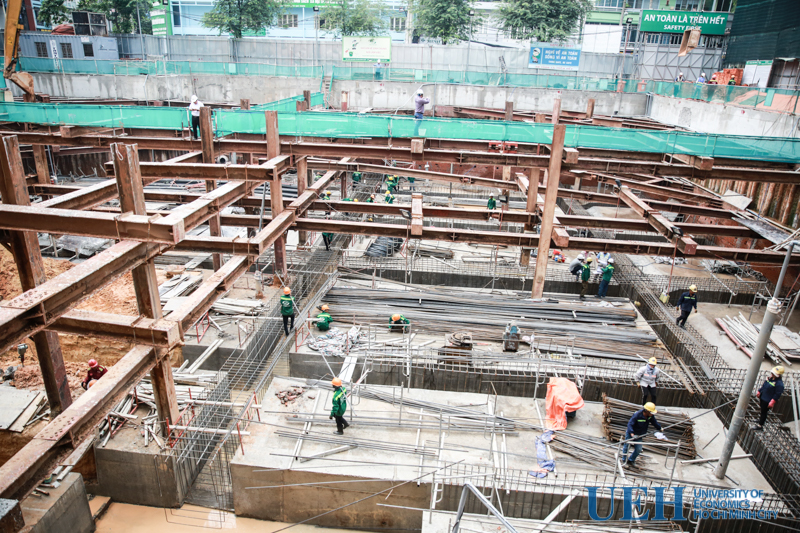

  • Công tác xây gạch chèn bằng gạch thẻ khoảng hở giữa các khe cọc vây (từ cote -7,350 đến -5,050): đang thi công tại trục A1(1-3), trục E(1-3) và trục 1(A1-E) đạt 50% khối lượng.

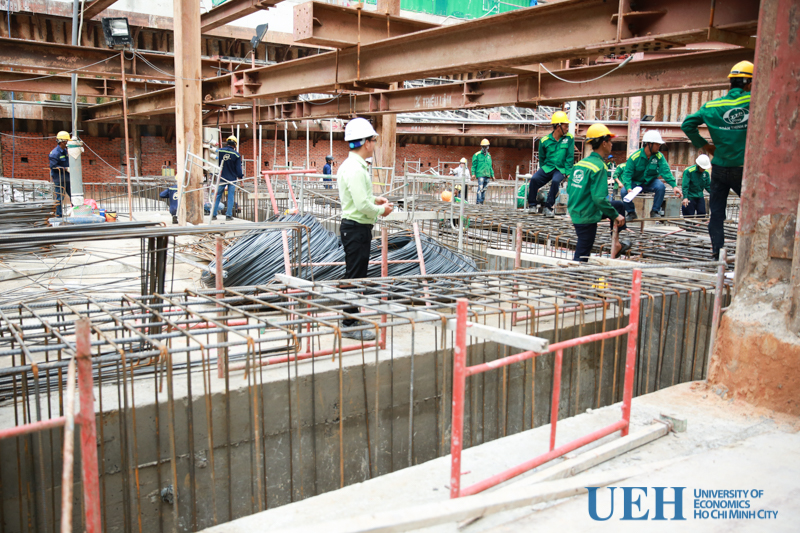

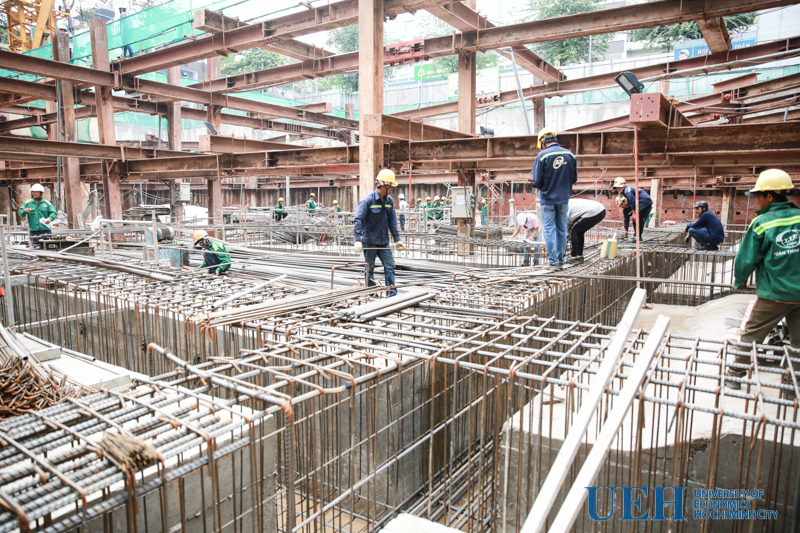

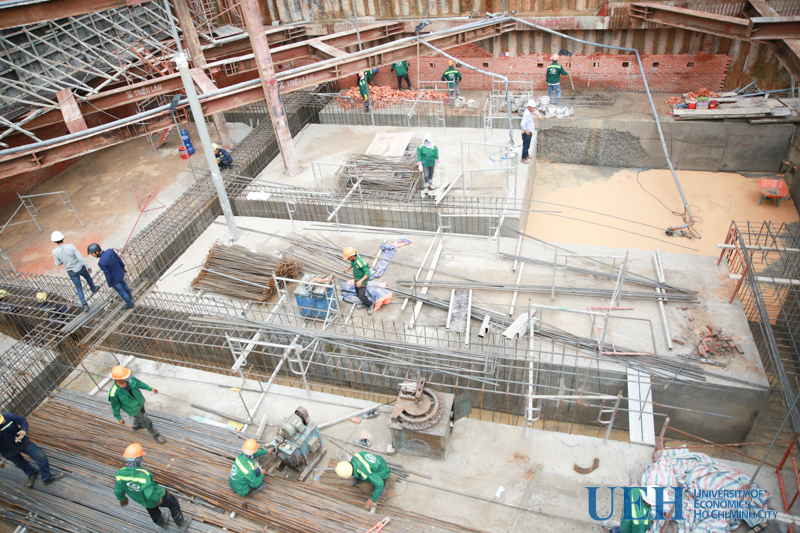

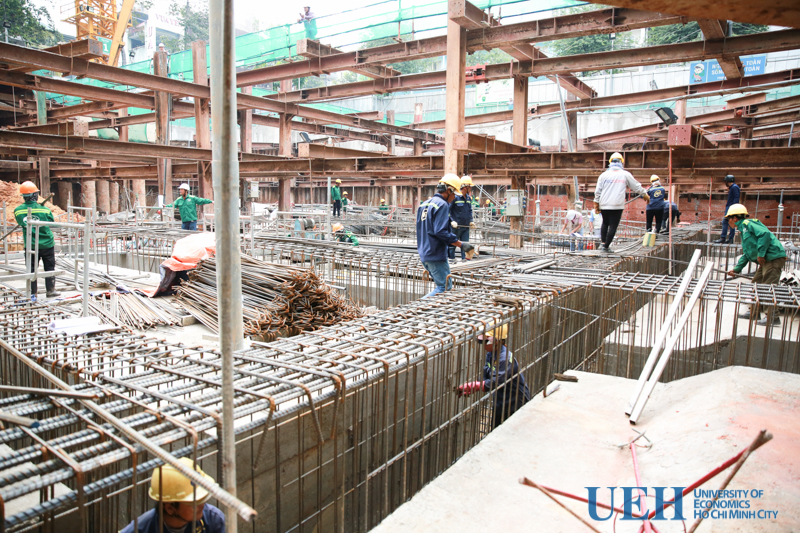

  •  Công tác đổ bê tông lót đáy móng bè và thành dầm đạt 60% khối lượng sàn hầm 2.
